十堰工业大数据中心(Ⅱ期)建设进度播报

发布时间 : 2021-11-01 浏览 635 次

  十堰工业大数据中心(Ⅱ期)于今年5月份正式动工,各项建设工作正在紧锣密鼓的进行中,截至9月15日,目前已完成基础电力、骨干传输网和机房基础硬装阶段,下一步即将进入机柜、空调、UPS等主设备安装调试阶段。

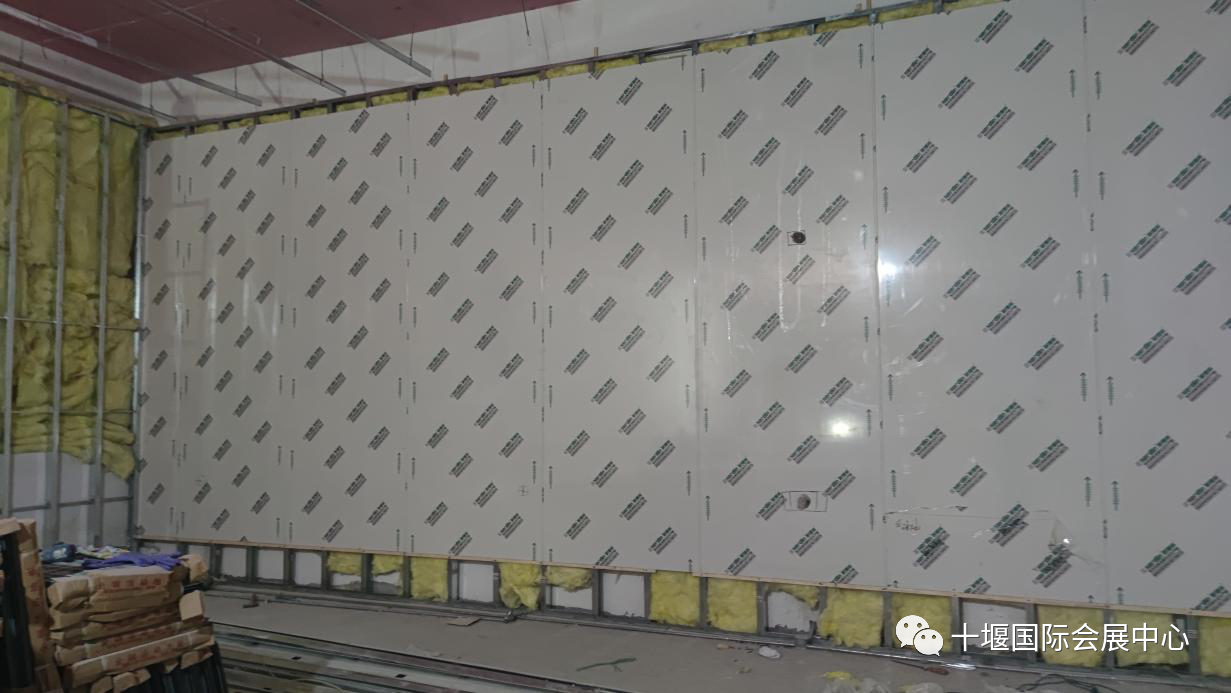

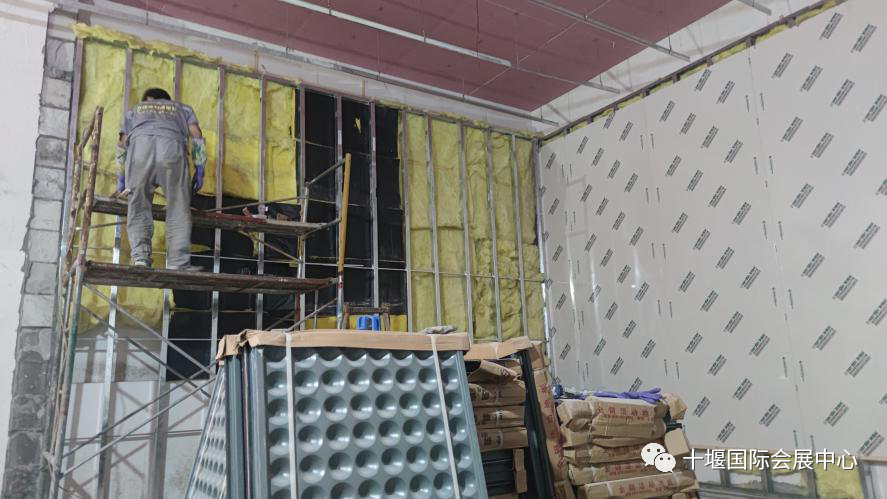

  二期机房中第一层的吊顶及龙骨已完成固定,第二层天面则采用600*600*0.8mm微孔铝扣板,已完成龙骨铺设。墙面乳胶漆已完工,正在进行保温和铝扣板施工。

  地面部分已完成自流平找平和防尘漆工序,静电地板已到货,马上安装板,预计9月23日前完成安装。

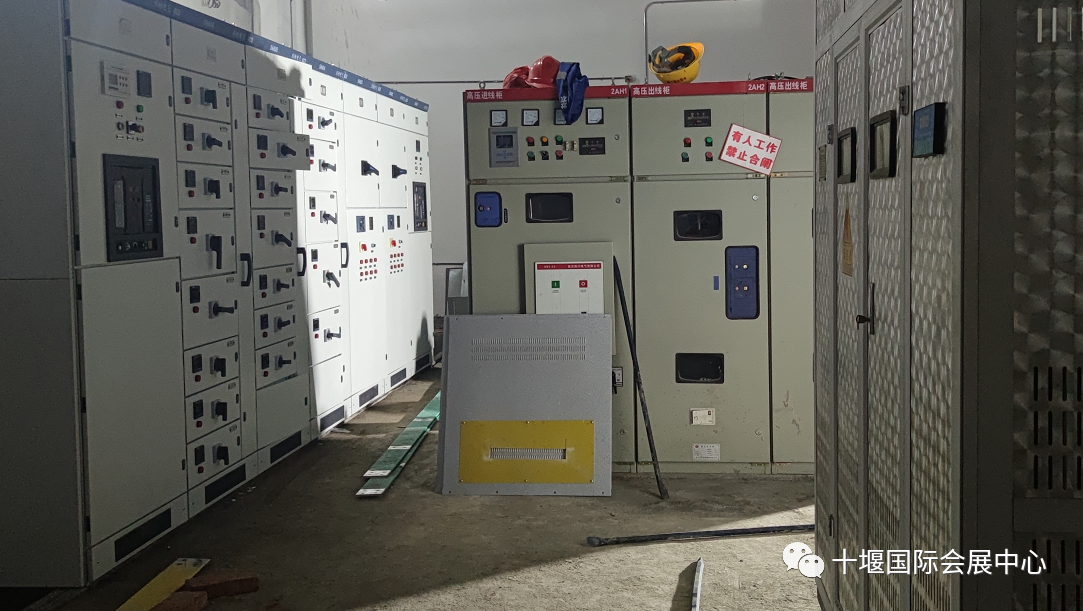

  1600KVA双回路市电,变压器、高压进出线柜、低压进出线柜、环网光缆已安装完毕,进入调试阶段。

  十堰工业大数据中心项目旨在打造国内领先的5G+工业互联网数据中心,并以此为依托,发挥5G技术和大数据优势,推动5G技术在工业互联网中的应用,培育5G+工业互联网产业集群和数字园区,成为区域乃至国内重要的数据节点。

  十堰工业大数据中心项目将充分运用物联网、云计算、大数据、人工智能和区块链等新技术为十堰工业企业、政府提供精准解决方案,推动国家新基建战略在十堰的落地,探索5G+工业互联网的开发和应用,助力十堰工业,尤其是汽车产业数字化转型。
